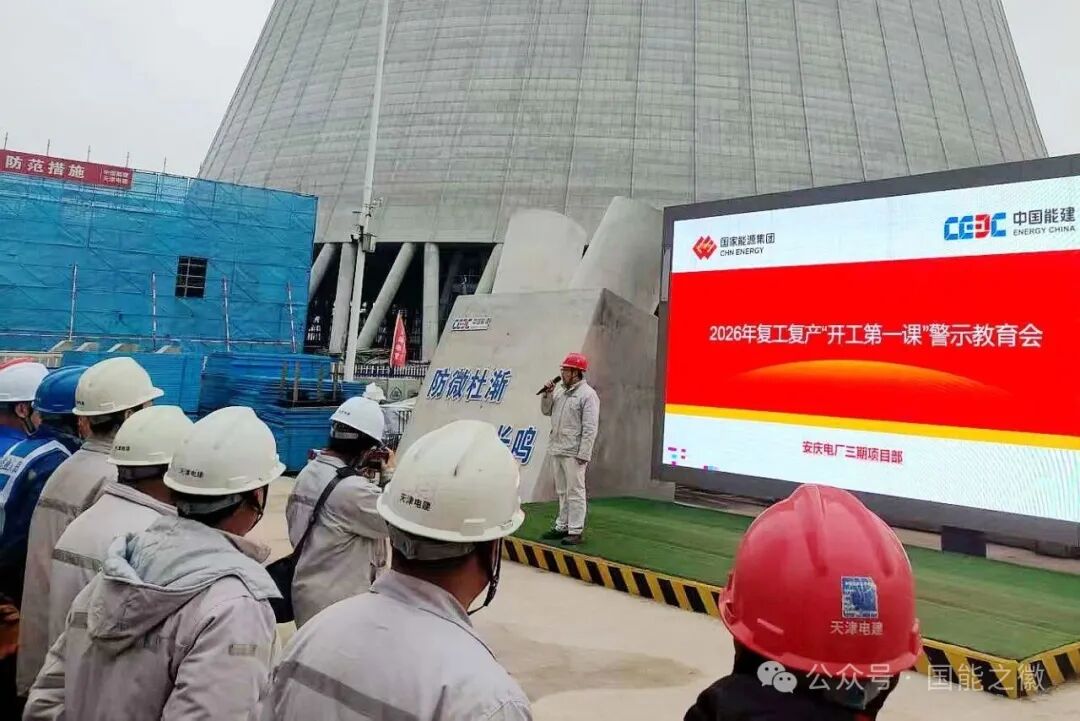

图为安庆三期项目开展复产开工“第一课”警示教育会
为确保节后快速恢复施工生产,安庆电厂提前谋划、周密部署,在节前便制定了详细的复工计划,明确时间节点和责任分工;节后第一时间组织召开复工复产收心会,传达上级单位关于安全生产和复工复产的工作要求,明确复工攻坚目标、压实全员安全责任。
安庆电厂组织开展复工安全专项核查,成立专项检查组,坚持“不安全不施工、不规范不作业”原则,对施工现场临时用电、大型机械设备、脚手架、基坑支护等关键部位和环节进行了拉网式安全隐患排查,对核查发现的问题实行销号管理、闭环落实,并现场进行复工培训,确保所有安全隐患整改到位,为顺利复工夯实安全基础。

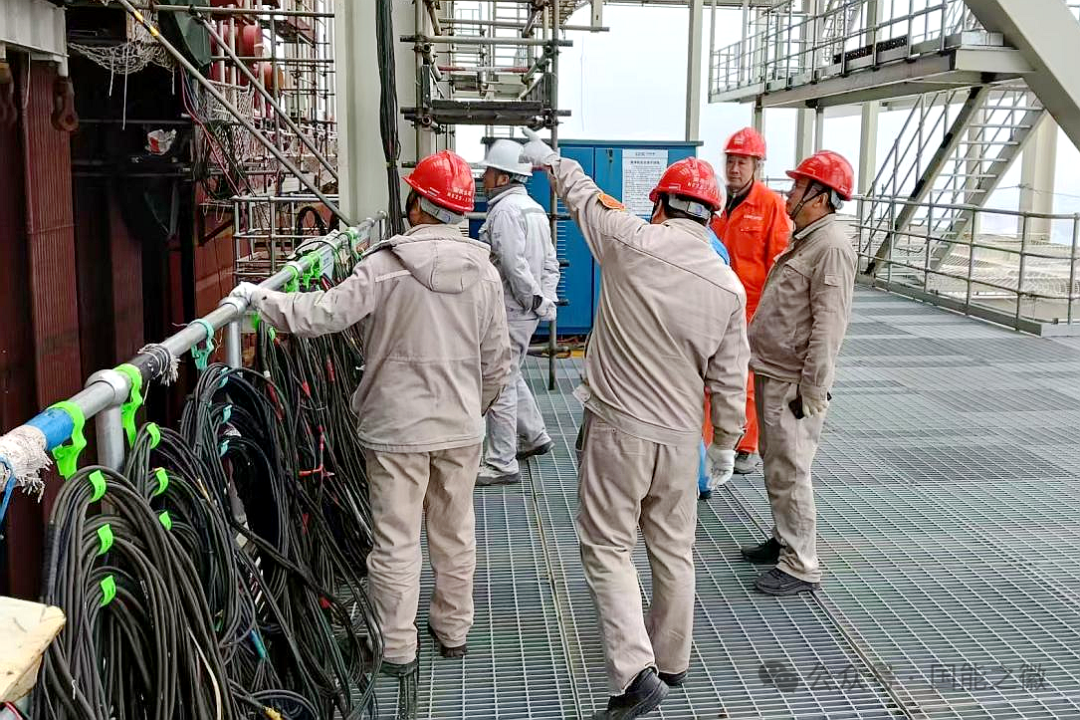

图为锅炉复工检查
目前,5号高厂变就位中,安装有序进行中;锅炉区域,吊装设备维保到位,特种作业人员持证上岗,风道、受热面安装有序开展。烟塔区域,提升设备、模板支撑体系复工验收合格,烟囱内筒38米钢平台完工。冷却塔区域,5号冷却塔135节完成,6号冷却塔102节完成,正全力推进塔体浇筑,确保按期完成封顶节点。

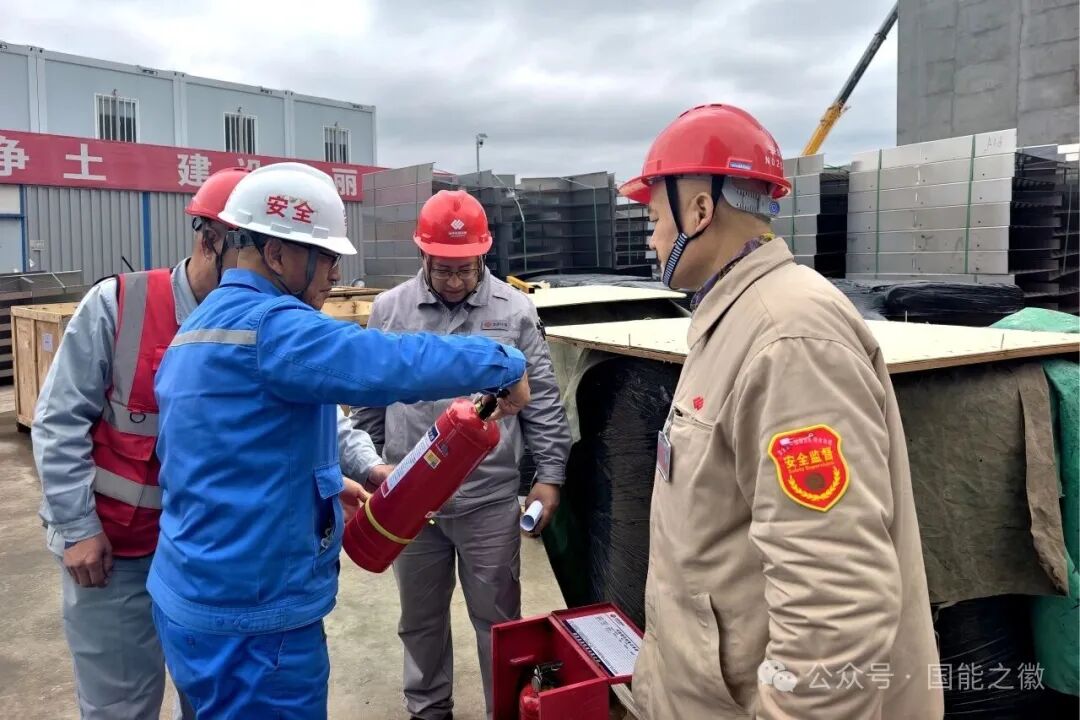

图为检查三期现场消防器材
“我们将以‘开局就是决战、起步就是冲刺’的姿态,全力以赴抢抓春季施工黄金期,统筹推进工程质量、安全和进度管理,冲刺一季度‘满堂红’。”该公司工程技术部负责人表示。
目前,安庆三期建设现场各作业面同步发力,施工人员到岗到位,机械高效运转,全体参建人员正以“时不我待、只争朝夕”的紧迫感,严格按照既定节点推进施工,用实干奏响春日里最激昂的建设乐章。(来源:国能之徽 火电之声)
